Tuyến metro số 1 Bình Dương chạy từ trung tâm thành phố mới Bình Dương đến ga Bến xe Suối Tiên, dài 32,43 km, tổng mức đầu tư đề xuất khoảng 64.370 tỷ đồng, dự kiến khởi công năm 2027 và hoàn thành năm 2031. Chưa có mét ray nào được đặt. Toàn bộ con số trong bài là số hồ sơ — và chúng tôi giữ nguyên nhãn “dự kiến” ở mọi chỗ cần có.
Một dòng minh bạch trước khi vào số liệu: Smartland đang phân phối một dự án căn hộ nằm cạnh ga đầu tuyến, nên chúng tôi có lý do để mong tuyến này chạy đúng hẹn. Cũng vì vậy, mọi mốc dưới đây đều dẫn nguồn để anh chị tự đối chiếu, thay vì tin lời một bên bán hàng.
Người chờ metro để mua nhà quanh ga có thể đọc thêm bài phân tích giá và chính sách Nam Mekong Grand Plaza — dự án cách vị trí ga quy hoạch 98 m.
Thông số hồ sơ: tuyến này là gì, đi đâu
| Hạng mục | Số liệu (theo hồ sơ trình) |
|---|---|
| Hướng tuyến | Thành phố mới Bình Dương → Bến xe Suối Tiên |
| Chiều dài | 32,43 km (29,01 km tuyến chính + 3,42 km nối depot) |
| Nhà ga | 19 ga, theo phương án trình |
| Tốc độ thiết kế | 120 km/h, khổ đường 1.435 mm, đường đôi |
| Tổng mức đầu tư | ~64.370 tỷ đồng (đề xuất) |
| Nguồn vốn | Nghiên cứu vay ODA kết hợp ngân sách |
| Khởi công | Dự kiến quý 2/2027 |
| Hoàn thành | Dự kiến 2031 |
Tuyến đi qua địa bàn bốn thành phố cũ của Bình Dương — Tân Uyên, Thủ Dầu Một, Thuận An, Dĩ An — nay đều là các phường thuộc TP.HCM sau sáp nhập. Chi tiết đáng chú ý nằm ở điểm cuối: ga Bến xe Suối Tiên chính là nơi tuyến metro Bến Thành – Suối Tiên đang vận hành hằng ngày. Hai tuyến gặp nhau ở đó. Ai từng đi metro TP.HCM rồi sẽ hình dung ngay giá trị của cú nối này: một hành lang ray chạy thẳng từ trung tâm Bến Thành lên lõi thành phố mới.
Con số 64.370 tỷ từng là 56.301 tỷ
Hồ sơ tuyến này không đứng yên. Phương án trình trước đó ghi tổng mức đầu tư 56.301 tỷ đồng; bản cập nhật gần nhất đã lên khoảng 64.370 tỷ — chênh hơn 8.000 tỷ giữa hai lần trình. Không có gì bất thường ở đây với một dự án đường sắt đô thị, nhưng nó nói lên một điều: con số cuối cùng chỉ có khi ký hợp đồng EPC, mọi số trước đó đều là số sống.

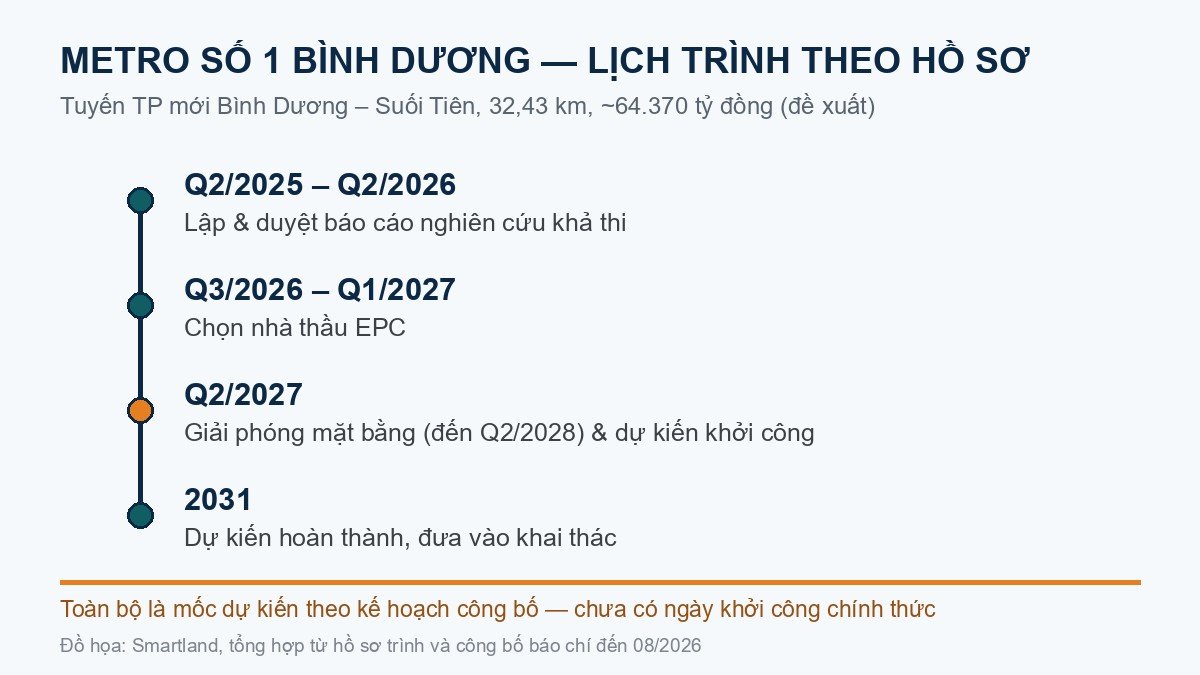

Lịch trình các khâu, theo kế hoạch công bố:
- Lập và duyệt báo cáo nghiên cứu khả thi: quý 2/2025 → quý 2/2026
- Chọn nhà thầu EPC: quý 3/2026 → quý 1/2027
- Giải phóng mặt bằng: quý 2/2027 → quý 2/2028
- Thi công: quý 2/2027 → 2031
Đọc kỹ sẽ thấy điểm gợn. Khởi công quý 2/2027 chồng đúng lên giai đoạn giải phóng mặt bằng — nghĩa là lịch này được xếp theo kiểu cuốn chiếu, làm mặt bằng đến đâu thi công đến đó. Cách xếp ấy chạy được khi mọi khâu trơn tru, và trượt dây chuyền khi chỉ một khâu kẹt.

“Dự kiến 2031” nên đọc thế nào cho tỉnh
Tuyến Bến Thành – Suối Tiên khởi công năm 2012, chạy thương mại cuối năm 2024. Mười hai năm. Hồ sơ ban đầu của tuyến đó cũng từng ghi những mốc đẹp không kém hồ sơ hiện tại của metro số 1 Bình Dương.
Điều đó không có nghĩa tuyến Bình Dương sẽ lặp lại kịch bản cũ — cơ chế đầu tư đường sắt đô thị hiện đã khác giai đoạn 2012, và việc sáp nhập về TP.HCM đưa dự án vào một đầu mối điều hành có kinh nghiệm vừa vận hành xong một tuyến. Nhưng nếu anh chị mua bất động sản với kỳ vọng “2031 có metro chạy qua cửa”, phép tính an toàn hơn là: giá trị nằm ở việc hành lang này ĐÃ được chốt hướng tuyến và bơm vốn, còn năm vận hành thực tế thì cộng thêm biên độ trượt của thể loại dự án này. Ai cần mốc cứng để ra quyết định tài chính, hãy chờ tối thiểu đến khi có nhà thầu EPC — quý 1/2027 theo lịch.
Ga đầu tuyến và bài toán TOD ở thành phố mới
Phía Bình Dương, ga trung tâm đặt tại lõi thành phố mới — khu vực đã có sẵn tổ hợp WTC Bình Dương với trung tâm triển lãm và tòa tháp văn phòng đang hoạt động. Đây là điểm khác căn bản so với nhiều tuyến metro “đi trước đô thị”: đoạn cuối tuyến này cắm vào một khu trung tâm hành chính – thương mại đã vận hành, không phải cánh đồng chờ quy hoạch.

Thị trường căn hộ quanh ga vì thế chạy trước nhịp hạ tầng. Nam Mekong Grand Plaza — dự án 1.622 căn đã khởi công tháng 4/2026 — nằm cách vị trí ga đúng 98 m, gần như là khoảng cách đi bộ ngắn nhất có thể có giữa một tổ hợp căn hộ và một nhà ga metro trong quy hoạch hiện nay. Mặt bằng giá căn hộ cả khu vực, chúng tôi đã tổng hợp trong bức tranh nguồn cung căn hộ Bình Dương 2026 — đáng đọc kèm nếu anh chị đang so dự án.
Còn tuyến số 1 chỉ là một phần của mạng lưới trên giấy. Bức tranh đầy đủ các tuyến metro quy hoạch cho khu vực Bình Dương cũ, kể cả tuyến số 2 đi Thủ Dầu Một – TP.HCM, nằm ở bài quy hoạch metro Bình Dương — bài này chỉ tập trung vào tuyến có hồ sơ tiến xa nhất.
Những gì hồ sơ còn thiếu, tính đến 08/2026
Chưa có nhà thầu. Chưa chốt cơ cấu vốn — phương án ODA kết hợp ngân sách vẫn ở dạng nghiên cứu. Và chưa có văn bản nào công bố ngày khởi công cụ thể ngoài khung “quý 2/2027”.
Chúng tôi cập nhật bài này khi một trong ba thứ trên đổi trạng thái. Số liệu trong bài lấy theo hồ sơ và báo chí công bố đến tháng 8/2026.
Câu hỏi thường gặp
Metro số 1 Bình Dương khi nào khởi công?
Dự kiến quý 2/2027, theo kế hoạch công bố — chưa có ngày chính thức. Mốc đáng theo dõi trước đó là kết quả chọn nhà thầu EPC (lịch: quý 3/2026 đến quý 1/2027).
Tuyến này có nối với metro Bến Thành – Suối Tiên không?
Có. Điểm cuối tuyến đặt tại khu vực Bến xe Suối Tiên, nơi tuyến metro số 1 TP.HCM đang vận hành — hành khách chuyển tuyến tại đây để đi tiếp về Bến Thành.
Đi qua những khu vực nào?
Bốn thành phố cũ của Bình Dương: Tân Uyên, Thủ Dầu Một, Thuận An, Dĩ An — nay là các phường thuộc TP.HCM. Ga trung tâm phía Bình Dương đặt ở thành phố mới.
32,43 km này có bao nhiêu ga?
Mười chín, theo phương án trình. Con số có thể điều chỉnh khi duyệt nghiên cứu khả thi — bài sẽ cập nhật theo văn bản mới nhất.
Mua nhà “đón metro” bây giờ có sớm quá không?
Tùy anh chị định giữ bao lâu. Nếu tính chu kỳ 5 năm trở lên thì hành lang đã chốt hướng tuyến là dữ kiện thật; nếu cần metro chạy trong 2-3 năm tới để phục vụ đi lại hằng ngày, con số nên nhìn là lịch sử 12 năm của tuyến Bến Thành – Suối Tiên, không phải mốc 2031 trong hồ sơ.
Số liệu theo hồ sơ trình và công bố báo chí đến tháng 8/2026; các mốc thời gian là dự kiến, có thể điều chỉnh theo quyết định của cơ quan có thẩm quyền.
